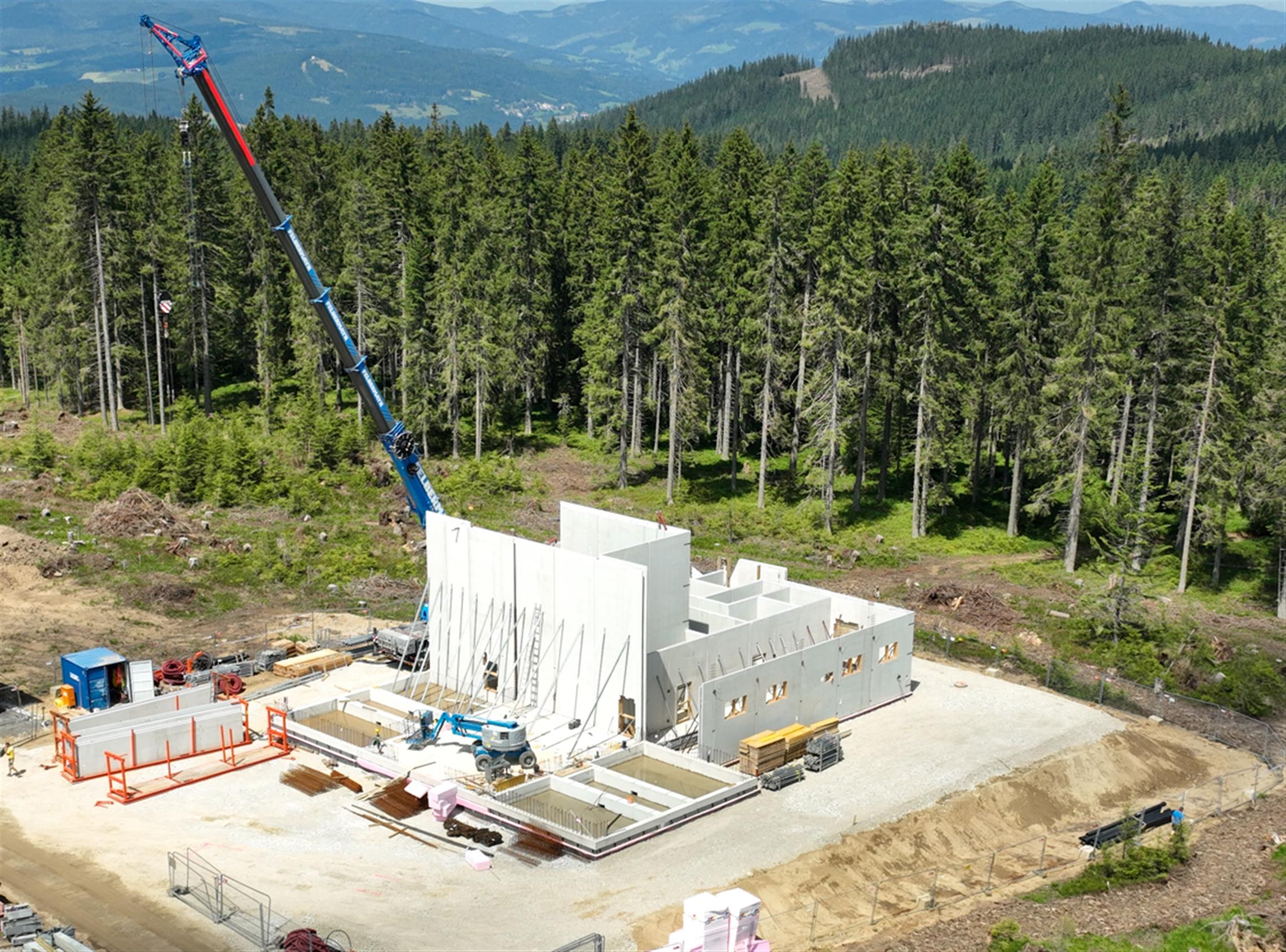

Mai 2024 - September 2025 | Errichtung Umspannwerk Pack
Die Verbindung der einzelnen Windenergieanlagen erfolgt über Mittelspannungs-Erdkabelsysteme, die auch Leerrohre sowie Daten- und Lichtwellenleiter umfassen. Diese Infrastruktur gewährleistet die effiziente Übertragung der erzeugten Energie innerhalb des Parks und zum windparkinternen Umspannwerk Pack, welches mit modernen 30 kV und 110 kV Schaltanlagen sowie mehreren Transformatoren ausgestattet ist.

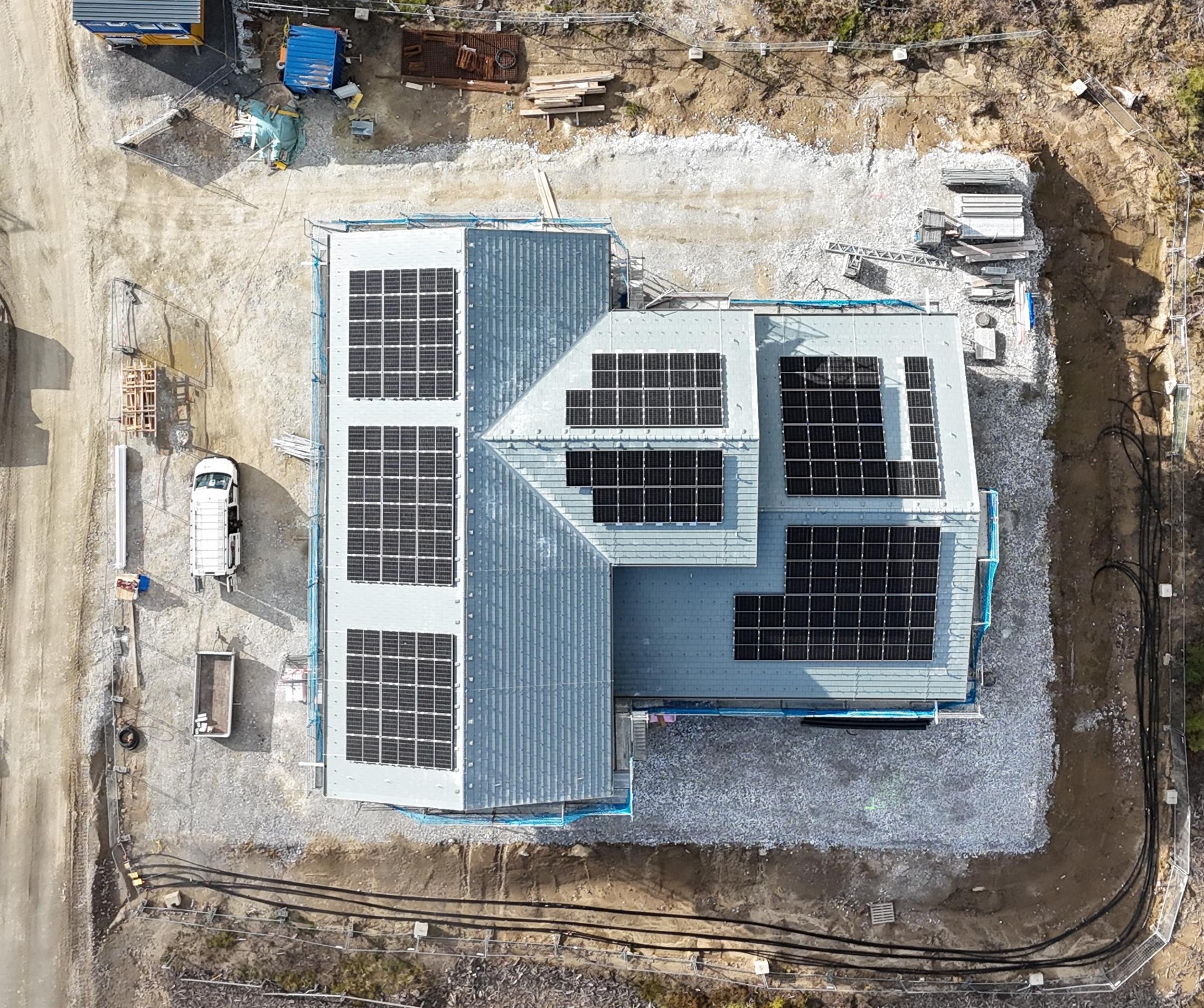

Eine weitere Innovation ist die Installation von 119 Photovoltaik-Modulen auf dem Dach des Umspannwerks, die eine Leistung von 52,36 kWP bieten. Diese Module tragen zur nachhaltigen Energieerzeugung bei und unterstreichen das umweltfreundliche Konzept des Windparks.
Die im Windpark gewonnene Energie wird im Umspannwerk Pack auf 110 kV transformiert und über ein 7,5 km langes Hochspannungs-Erdkabelsystem zum Netzanschlusspunkt im Umspannwerk Modriach geleitet.

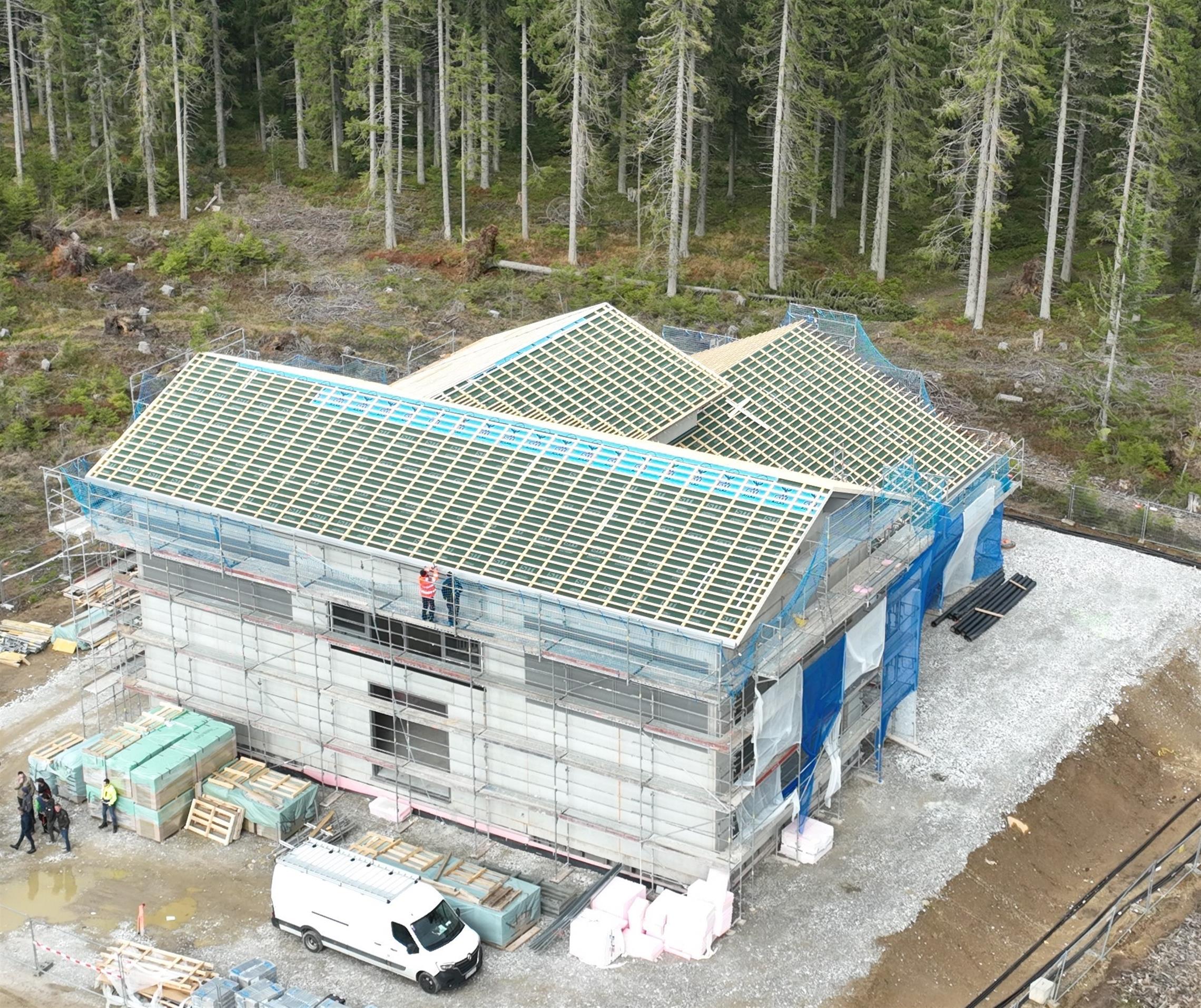

Das Umspannwerk Pack zeigt deutliche Fortschritte. Die Dachdeckerarbeiten sowie die Montage der Photovoltaikanlage und des Blitzschutzes sind abgeschlossen, und das Gebäude ist nun wetterfest. Malerarbeiten wurden durchgeführt, und die elektrotechnischen Montagearbeiten, wie Kabeltassen und Kabelkanäle, stehen kurz bevor. Die Unterkonstruktion für die Eternitfassade am „hohen“ Teil hat begonnen und wird noch in diesem Jahr abgeschlossen. Insgesamt sind die Bauarbeiten im Zeitplan.
Derzeit laufen die elektrotechnischen Ausbauarbeiten im Gebäude, einschließlich der Installation der 30 kV und 110 kV Schaltanlage und Trafolieferungen. Die Gesamtfertigstellung des Umspannwerks inklusive der Außenanlagen wie Zaun und Einfahrtstor wird bis Ende 2025 angestrebt.
